土方对量老对不上?方格网那三种情况,我算给你看
干工程的,土方对量这事基本都碰过。同一块场地,图纸同一张,现场同一个,你算出来挖方一万二,人家算出来九千八,中间差两千多方土。谁都不认,最后拖到快进场了才勉强定个数。
问题多半不是谁使坏,是土方本身难算准。它不是钢筋,有规格有型号,对得上就对得上。它是地面以下的量,看不见,只能靠测。测点稀一点密一点就差不少,设计标高还得带点坡度排水,一个角点差几公分,摊到整片场地就是几百方。再加上挖填要平衡,多了外运、少了买土,虚方实方口径没对齐,数字就对不上。
所以行业里才用方格网法:把场地切成 10×10、20×20、40×40 的格子,一格一格算挖填,最后加起来。道理不复杂,麻烦在算。
每个格子四个角点,每个角点有个施工高度,就是设计标高减原地面标高,正的要填,负的要挖。四个角点正负一组合,情况就不一样。建工计算器里把方格网算土方分成三类:一个角点和三个角点、两个角点、四个角点。下面拿20×20 的格子,三类各算一遍。

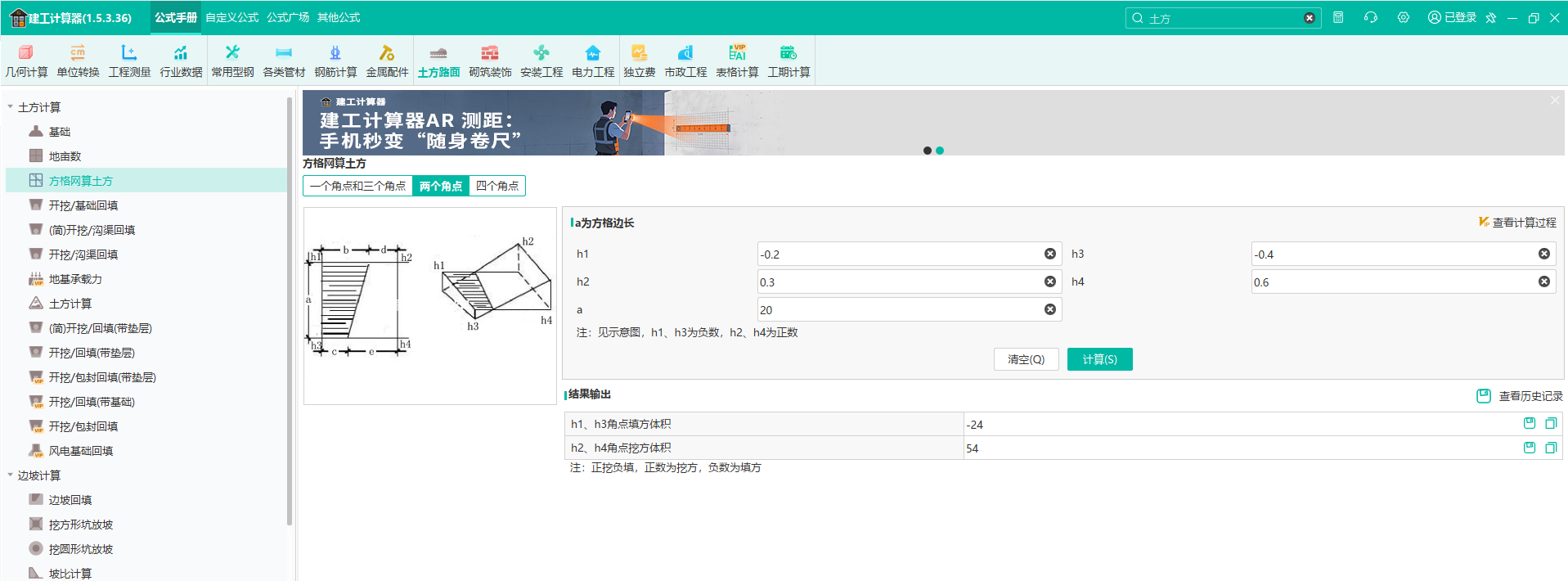

一、一个角点和三个角点
三个角点要填、一个要挖,或者反过来。场地边角、有坡的地方经常碰到这种格子。
四个角点施工高度:+0.40、+0.50、+0.30、-0.30(米)。前三个要填,最后一个 -0.30 要挖。
位置在:公式手册→土方路面→土方计算→方格网算土方

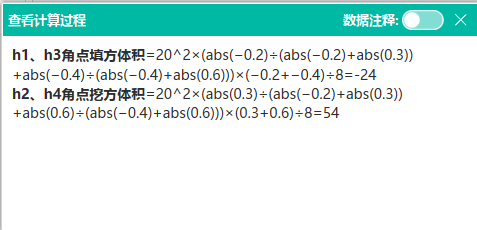

因为我们计算的是一个角点或者3个角点,其中一个为正,三个为负;或者一个为负,三个为正,h3和其他三个相反,若h3为负,其他三个为正,反之同理,要标明正负号。
建工计算器自动计算得出的数据,可以在右上角,查看计算过程中,查询其具体计算过程。有过程依据。

计算出填方量为4.286立方米,挖方量为85.714立方米

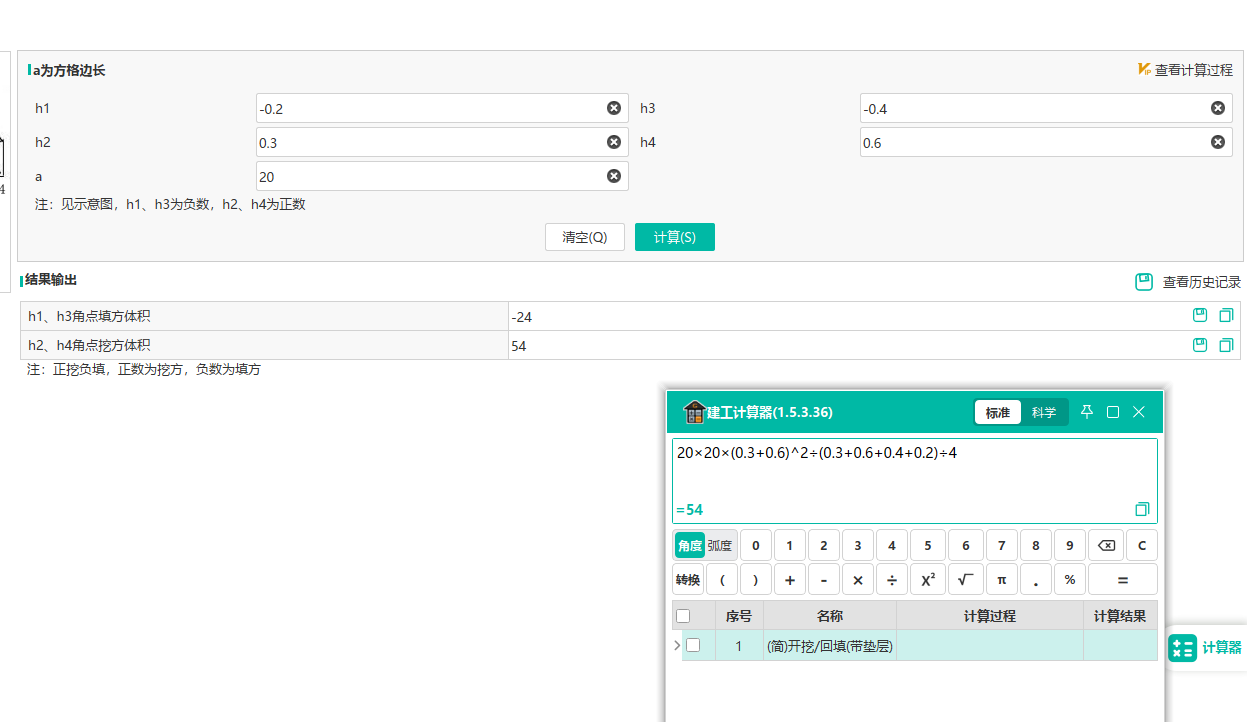

二、两个角点
两个角点挖、两个角点填。施工高度:-0.30、+0.40、-0.30、+0.50。
建工计算器界面如下

计算出填方量为24立方米,挖方量为54立方米
具体计算过程如下:

建工计算器单独计算器,方便核对,更好体会计算过程。

自动计算挖方量为54立方米,手动计算挖方量为54立方米,计算结果无误。
三、四个角点

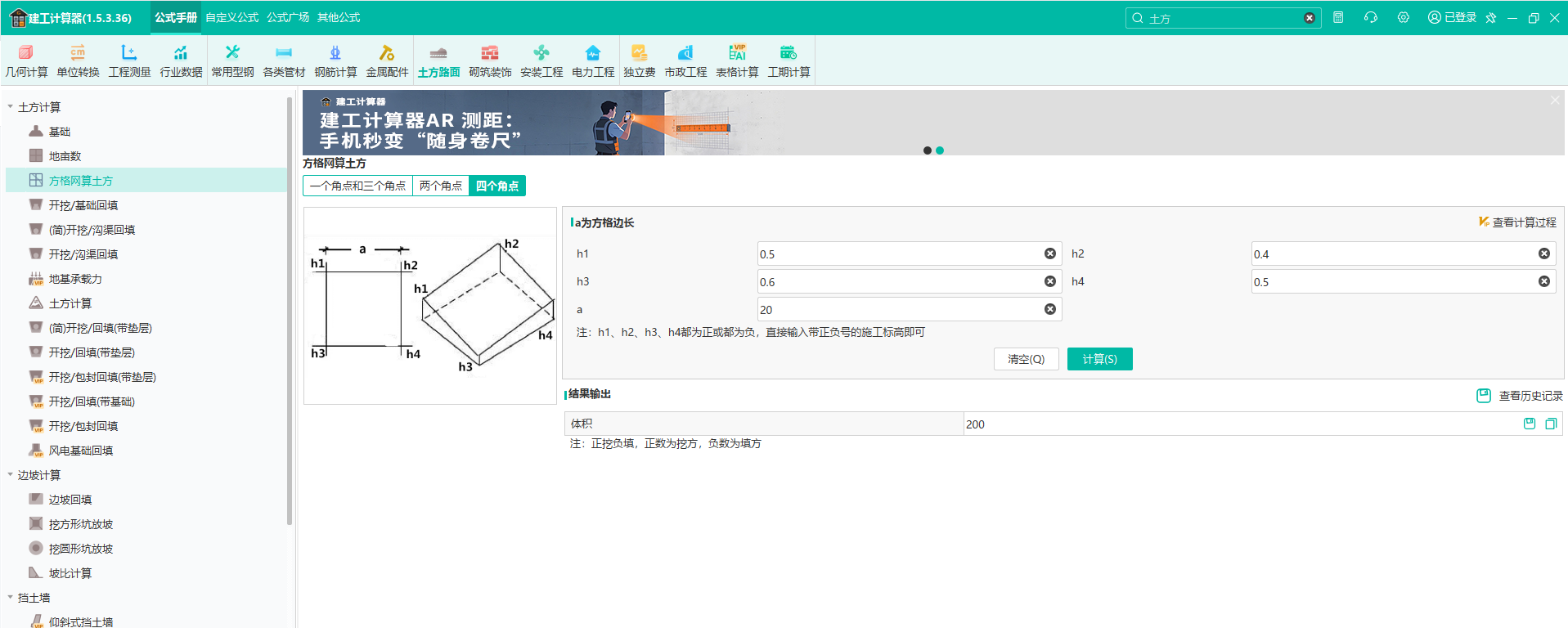

四个角点全正或全负,全填或全挖,最省事。施工高度 +0.50、+0.60、+0.40、+0.50,全是正,全填。

体积 = 400 × (0.50+0.60+0.40+0.50) ÷ 4 = 200 方,填方。
其实就是面积乘平均施工高度。
给不同角色,三种完全不同的用法
● 造价员 / 预算员:对量前把全场方格用软件过一遍,每一格有过程、有结果、有历史。面对审减,你给的不是一个 "心理预期数",而是一套能逐格展开的完整账。
● 施工员 / 技术员:中间计量、月度报量时,方格网数据随手录入,当场出量,不用等回办公室翻计算器。
● 监理 / 甲方复核:快速核对方格分类和结果是否合理,把 "凭感觉核" 变成 "按格核",省下的时间比想象的更多。
三类算完你会发现,关键就两件事:判断这格属于哪一类,把对应角点数值带对。判断错或者正负号抄错,整格就错,还不好查。
建工计算器干的就是把这步接管。四个角点的施工高度填进去,它自己判断是全挖全填、两个角点还是三个角点那种,挖填分开出结果,还能看计算过程,哪步怎么来的都摆着。对量时对方问你数怎么来的,当场能指给他看,不用来一句 "大概估的"。算过的格子也留着记录,随时翻出来核对。

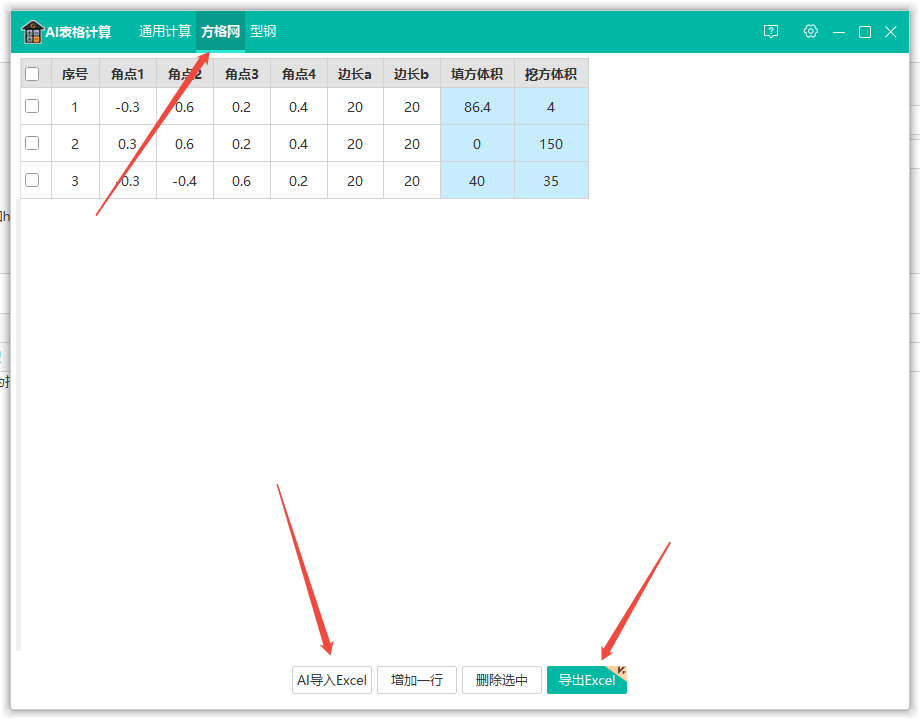

格子多的,电脑版有 AI 表格计算,整片方格网数据贴进去一批全算完,自动汇总挖填总量,还能导出明细和验算表。几十个格子,从抄表变成录一遍数。

土方量算准了,对量、计量、结算都省心。算不准,光扯皮的时间就够呛。手机里装一个,现场录完当场出量,比回办公室翻计算器强。
