基础高度<开挖深度,放坡计算,回填量一键算准

做造价、算土方的师傅们都遇到过这种情况:基坑挖了 2.5m 深,但基础本身只有 1m 高—— 底下做基础,上面到地面那 1.5m 是要回填的。以前用普通四面放坡算,回填量直接按 "基础宽 × 长 × 开挖深度" 扣,结果扣多了、回填量算少了,和实际对不上。

现在不用愁了。建工计算器 在「土方计算 → 开挖 / 基础回填」里,新增了两个标签页,专门搞定基础高度小于开挖深度的场景,挖土、回填一次算准。两种模式,按需选用

一、四面放坡相同(基础高度小于开挖深度)

适用于四个坡向一致、土质均匀的常规基坑。输入参数即可自动出结果。

1、算例演示

此次案例的基础数据如下:基础宽度2.0 m基础底面宽度,基础长度3.0 m基础底面长度,基础高度1.0 m基础自身高度,开挖深度2.5 m从地面到基坑底总深度,工作面宽度0.3 m基础边外扩工作面,放坡系数 k0.5四面相同。这里 基础高度 1.0 m 开挖深度 2.5 m,基础只占了基坑底部 1m 高,上面 1.5m 施工后要回填。

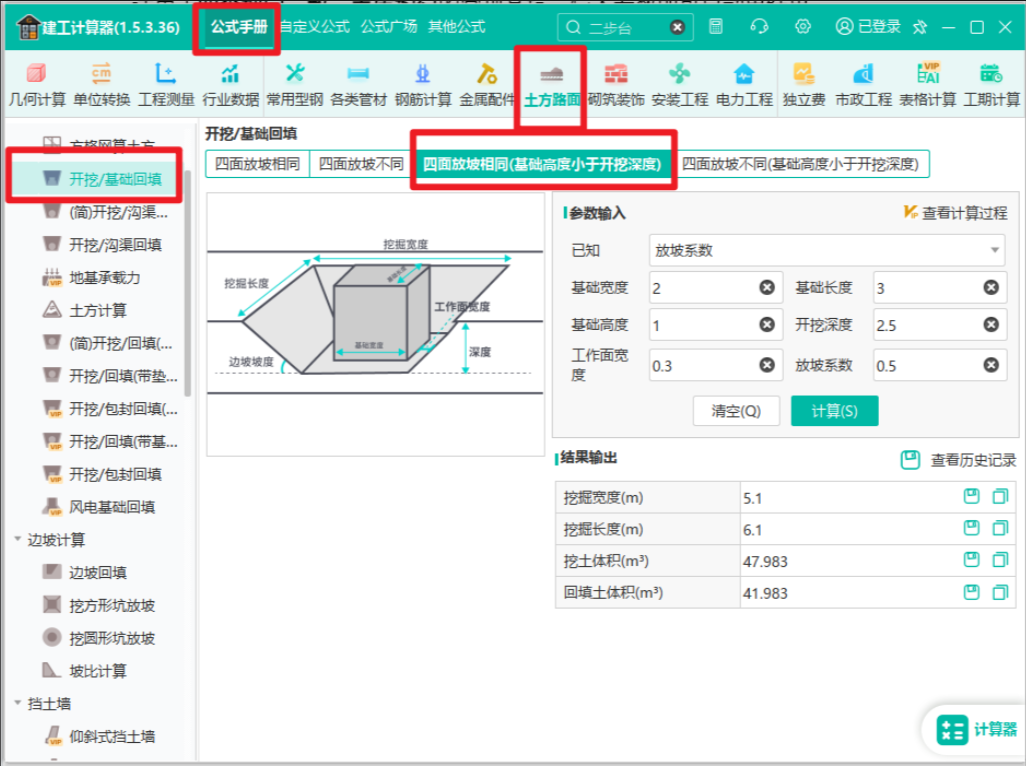

可以直接在建工计算器内输入数据,一秒计算结果:

2、计算逻辑

基坑整体为四棱台,从基底到地面全高 2.5m 放坡;扣除基础体积 2×3×1 = 6 m³,即为回填量。如果误用普通四面放坡,会按 2×3×2.5=15 m³ 扣基础,回填量直接少算 9 m³。

二、四面放坡不同(基础高度小于开挖深度)

1、适用场景

适用于场地受限、四周放坡系数不一样的复杂基坑 —— 比如一侧靠已有建筑不能大放坡、另一侧土质好可以多放坡。四个方向独立设放坡系数。

2、算例演示

某基坑紧邻既有建筑,东侧不能大放坡,西侧场地开阔可多放坡:

基础宽度3.0 m

基础长度4.0 m

基础高度1.2 m

开挖深度3.0 m

工作面宽度0.3 m

放坡系数(左)0.3靠既有建筑,少放坡

放坡系数(右)0.7场地开阔,多放坡

放坡系数(前)0.5

放坡系数(后)0.5

基础高度 1.2m < 开挖深度 3.0m,上面 1.8m 施工后回填。

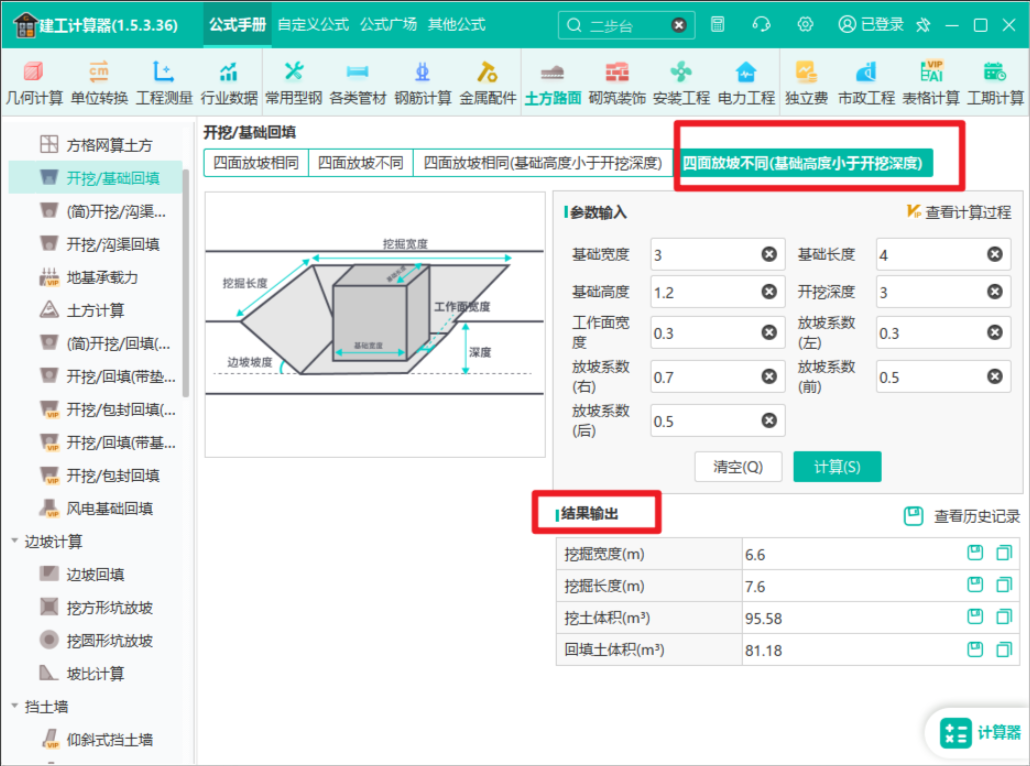

可以直接在建工计算器内输入数据,一秒计算结果:

3、计算逻辑

基底尺寸 3.6×4.6m,地面尺寸 6.6×7.6m,四棱台体积 95.58m³;扣除基础体积 3×4×1.2 = 14.4 m³,回填量 81.18 m³。

三、为什么这个更新值得点赞

(1) 基础高度≠开挖深度,回填量不知道该扣多少→输入基础高度,自动按实际高度扣减

(2) 误用普通放坡算回填,多扣了上面那段土→新标签页专门适配,不再多算

(3) 四面放坡系数不一样,公式列到手酸→四个方向独立输入,一键出量

(4) 想看计算过程核对→「查看计算过程」按钮随时可查

做工程,算量要准,也要快。以前总怕 "基础比挖深浅" 的项目回填量算不对,现在软件帮你把好这道关。建工计算器,把复杂的土方公式装进工具,让算量这件事,少一点返工,多一点踏实。
