路基压完三层,报验表递上去,监理栏里卡着"压实度"三个字。压实度怎么测?环刀法最常用。这活儿看着就是"扣个环刀、称个重",真干起来,坑都在细节里。这篇不绕弯子,从取样讲到报数,用建工计算器把环刀法前后捋透。
一、压实度检测的基本原理
压实度不是算出来的绝对值,是个比值:现场压实的土有多实,对比室内击实试验能压到的最实。分子是现场的干密度,分母是最大干密度。
这里头有两个词。湿密度是带着水的原始密度,环刀称出来一除就有;干密度把水的份量剥掉,不受含水率干扰,能拿来横向比。压实度=干密度÷最大干密度×100%,路基一般要求不小于 93%,具体按设计。
二、环刀取样的操作要点
环刀是带刃口的金属圆环,容积标定过的,常用 60cm³、200cm³ 两档。取样前先把表层浮土刮干净——表面那层是虚的,压进去测的是假数。环刀垂直压进土里,周边修平,连土带刀抠出来,动作利索点,别让土样在刀里松动。
歪了、撬了、土样掉了茬,都得重取。土太松、含石量高的取不住样,环刀法干不了,换灌砂法——挖个标准坑,灌标准砂,称砂重算体积。两种方法一个管细粒土、一个管粗粒土,软件里两个功能挨着放。
布点也有讲究,不是随便找地方。按验收规范,一般每压实层每 1000㎡ 不少于 3 个点,压实度取这几个点的结果说话。点选在压路机轮迹边缘、容易漏压的位置,比选在路中间更能反映真实情况。
三、含水率的测定方法
干密度要除以(1+含水率),这个数错了,后面全错。含水率怎么来?同一层多取几份土样,烘干法是标准做法:105~110℃ 烘到恒重,称干土质量,水的质量一除就是含水率。现场赶时间也有酒精燃烧法,烧干算数,快是快,精度差一截。
一般取 2~3 个土样的含水率平均,叫平均含水率。单点取样算数不稳妥,监理较真起来,报告站不住。
四、最大干密度的确定依据
最大干密度哪来的?室内做击实试验。把同一种土按不同含水率分几组,用标准击实锤分层夯击,测每组干密度,画一条"含水率—干密度"曲线,峰顶对应的就是最优含水率和最大干密度。
击实还分轻型、重型——标准击实(轻型)和重型击实,击实功不一样,压出来的最大干密度也不一样,重型击实的功更大、数值更高。现场施工按哪个标准,就看设计文件写的是哪种。土料一变,最大干密度就得重新做,拿别的土的数字来套,那是自己给自己埋雷。
五、计算公式与换算顺序
湿土质量=环刀+湿土重量−环刀质量;
湿密度=湿土质量÷环刀体积;
干密度=湿密度÷(1+平均含水率);
压实度=干密度÷最大干密度×100%。
四步从前往后,前一步的错会一路放大到后一步。含水率单位尤其要盯——页面里是百分号,12% 填 12,填成 0.12,压实度能算出 104%,超过 100%,一眼假。
六、软件参数输入与结果输出

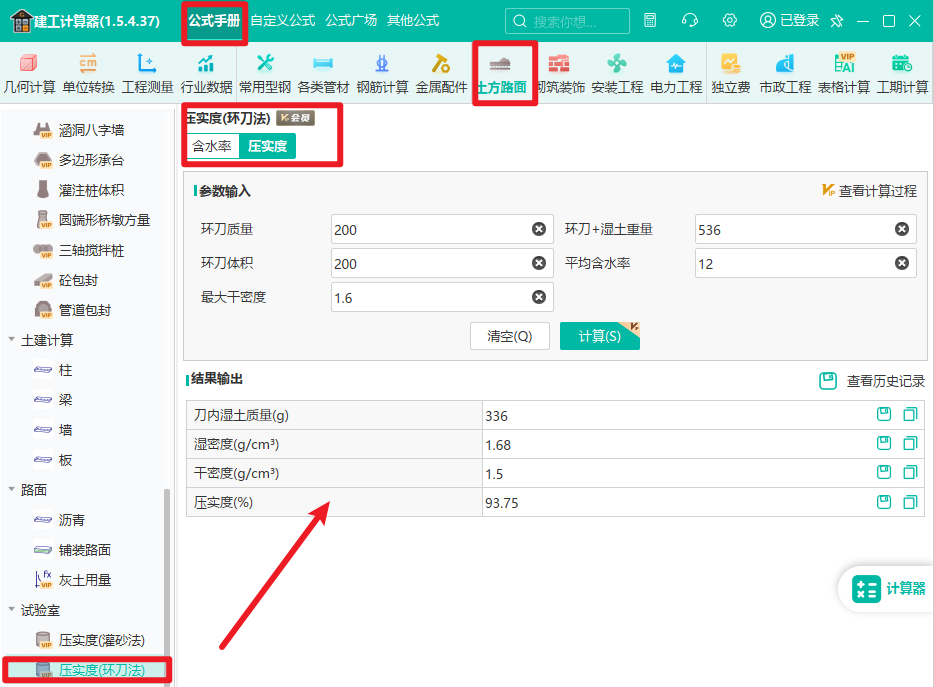

建工计算器压实度(环刀法)分含水率、压实度两个页签,正好对应检测流程的两段。含水率页先算出平均含水率,压实度页再算湿密度、干密度、压实度。
压实度页要填的:环刀质量(g)、环刀体积(cm³)、最大干密度(g/cm³)、环刀+湿土重量(g)、平均含水率(%)。出来的:刀内湿土质量(g)、湿密度(g/cm³)、干密度(g/cm³)、压实度(%)。
七、计算实例
跟着一组真数据:环刀质量 200g、环刀体积 200cm³、环刀+湿土重量 536g、平均含水率 12%、最大干密度 1.60g/cm³。
建工计算器实跑:刀内湿土质量 336g、湿密度 1.68g/cm³、干密度 1.50g/cm³、压实度 93.75%。
手算核对:336÷200=1.68;1.68÷(1+0.12)=1.50;1.50÷1.60×100%=93.75%。分毫不差。
这层要求不小于 93%,93.75%,过。可以接着填下一层了。

八、报告报出前的核查要点
含水率看单位,填 12 不填 0.12;环刀体积认标定值,别拿直径高度现算,环刀用久了刃口变形要重新标定;湿密度、含水率多取几个点平均,单点别报。
压实度报告要能追溯:什么点取的样、环刀几号、含水率怎么来的,软件里计算过程可查、历史记录可回溯,监理问起来,翻得出原始依据。三处核完再签,报告才交得出去。
九、总结
环刀法测压实度,说穿了就是一次取样、一套称重、四个数换算。分子是现场的干密度,分母是室内击实试验的最大干密度,中间隔着含水率这道关。取样手稳、含水率按百分号填、环刀体积认标定、多点取平均——这四条守住,压实度基本不会错。
建工计算器里把环刀质量、体积、最大干密度、环刀+湿土、平均含水率填齐,刀内湿土质量、湿密度、干密度、压实度一次算全——200g 环刀那组数,压实度 93.75%,现场报验、质量验收、监理检查都拿它说话。计算过程可查、历史记录可回溯,报告递上去,心里有底。
