市政工程检查井土方量怎么计算

在做园区小市政、市政雨污水的时候,市政管网的计算,按部就班,识图算量即可,而各种井座的计算,琐碎,繁琐,会让人有头皮发麻之感,尤其是晚上加班的时候,从图纸翻到图集,又从图集返回图纸。今天我们用一篇小文章,介绍信雨污水井的分类、施工工艺。

一、雨污水检查井的分类

1、按井型功能分类

2、按材质分类

二、施工工艺

1、砖砌检查井施工工艺

1.1、基础处理

与管道基础同时浇筑C15混凝土,厚度按图集要求(如06MS201)。

地基承载力需满足设计要求,软土地基需换填或加固。

1.2、井身砌筑

砌筑时灰缝饱满,厚度1cm,流槽与井壁同步砌筑并抹光,砌筑时,砖需提前浇水湿润(含水率 10%-15%),采用 “一顺一丁” 错缝砌筑,灰缝厚度 10-12mm,饱满度≥90%(严禁通缝)。

预留支管需封堵,环缝用油麻或水泥砂浆填充。

1.3、井盖安装

混凝土强度达75%后安装井圈,车行道采用重型铸铁井盖,绿化带采用轻型复合井盖。

2、塑料检查井施工工艺

2.1、基础处理

铺设10cm厚中粗砂垫层,压实度≥85%。

地下水位较高时需设置排水措施。

2.2、井座安装

井座与管道采用橡胶密封圈柔性承插连接,调整井筒高度至设计标高。

附加接管需用专用工具开孔,禁止倒坡。

2.3、回填与压实

管顶以上0.5m范围内回填中粗砂或良质土,禁止使用淤泥、砖石等杂物。

井筒周围1m范围内采用人工分层对称回填,压实度与管道一致。

3、混凝土模块检查井施工工艺

3.1、构件拼接:底座、井筒、盖板按顺序拼接,拼接面涂抹水泥基渗透结晶型防水涂料(厚度≥1mm),用螺栓固定(螺栓间距≤300mm);

3.2、缝隙处理:拼接缝隙用微膨胀混凝土(强度 C40)填充,外侧贴碳纤维布(宽度 200mm)加强,防止沉降开裂;

3.3、吊装控制:用吊车吊装预制构件,吊装点设置在构件预留吊环处(严禁单点吊装),吊装时用线锤控制垂直度。

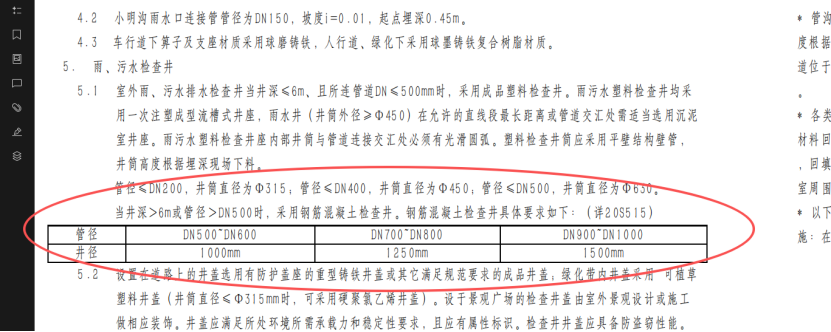

三、Φ1000圆形砖砌雨水检查井(Y03yz)为例进行污水检查井各部分工程量计算。

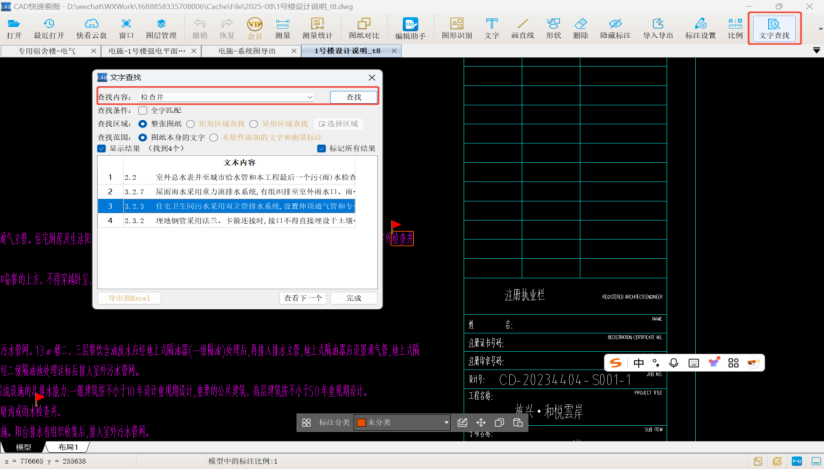

1、用CAD快速看图的文字查找图纸设计说明,定位使用井的类型

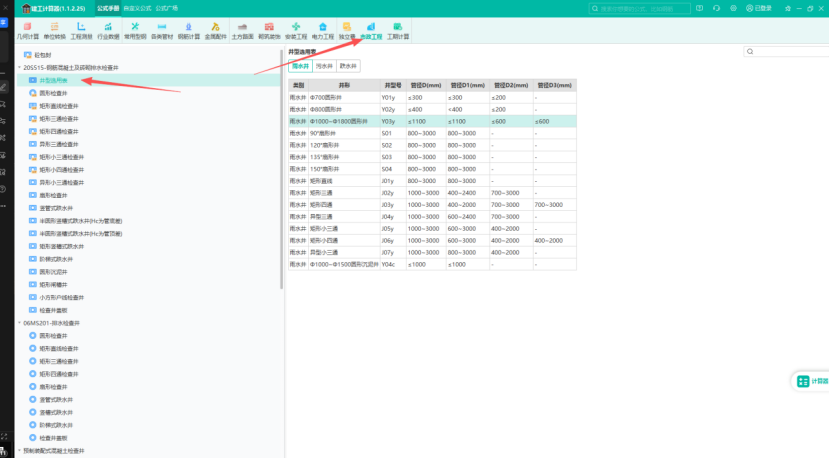

2、而结合室外官网图纸,以Φ1000圆形砖砌雨水检查井(Y03yz)为例,计算一下该检查井各部分工程量。现在暂定井深为2m,我们打开建工计算器,可以看到市政工程分类下面,内置了20S515系列图集。

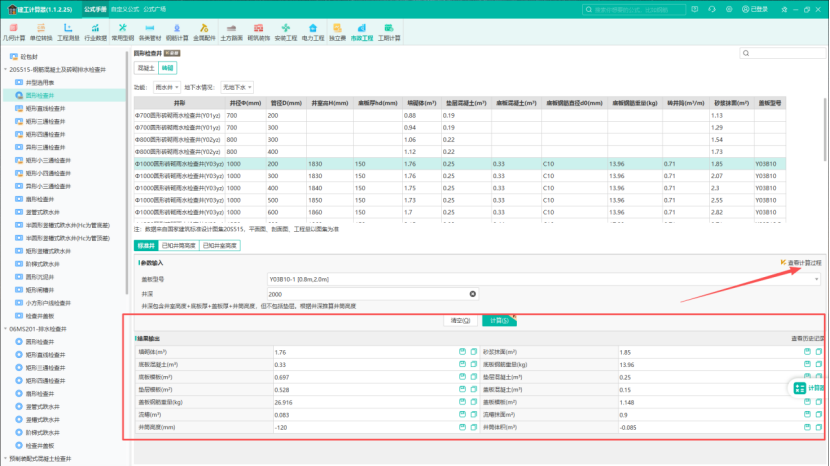

3、我们依据设计说明,找到Φ1000圆形砖砌雨水检查井(Y03yz),我们可以看到建工计算器有该类型井座各部分工程量。

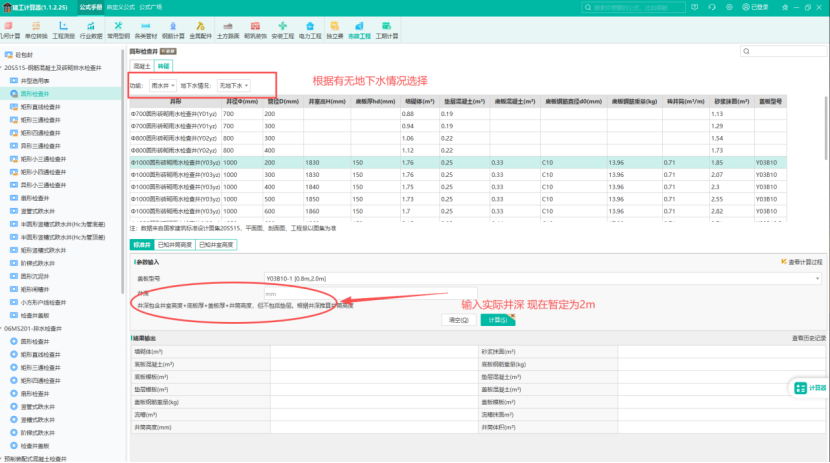

4、现在暂定井深2m,我们在井深处进行输入,点击计算,界面下方可以查看各部分计算结果。

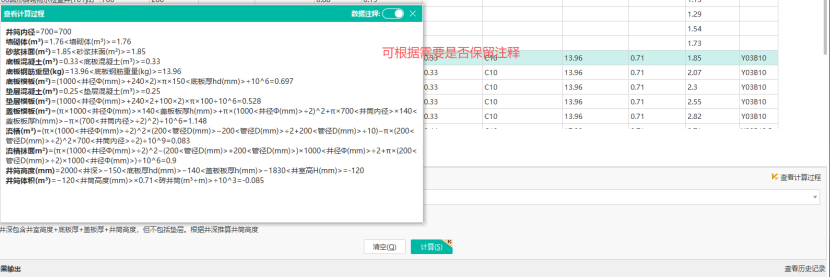

5、同时也可以根据需要,查看计算过程并复制到对应的工程量计算表格中。
